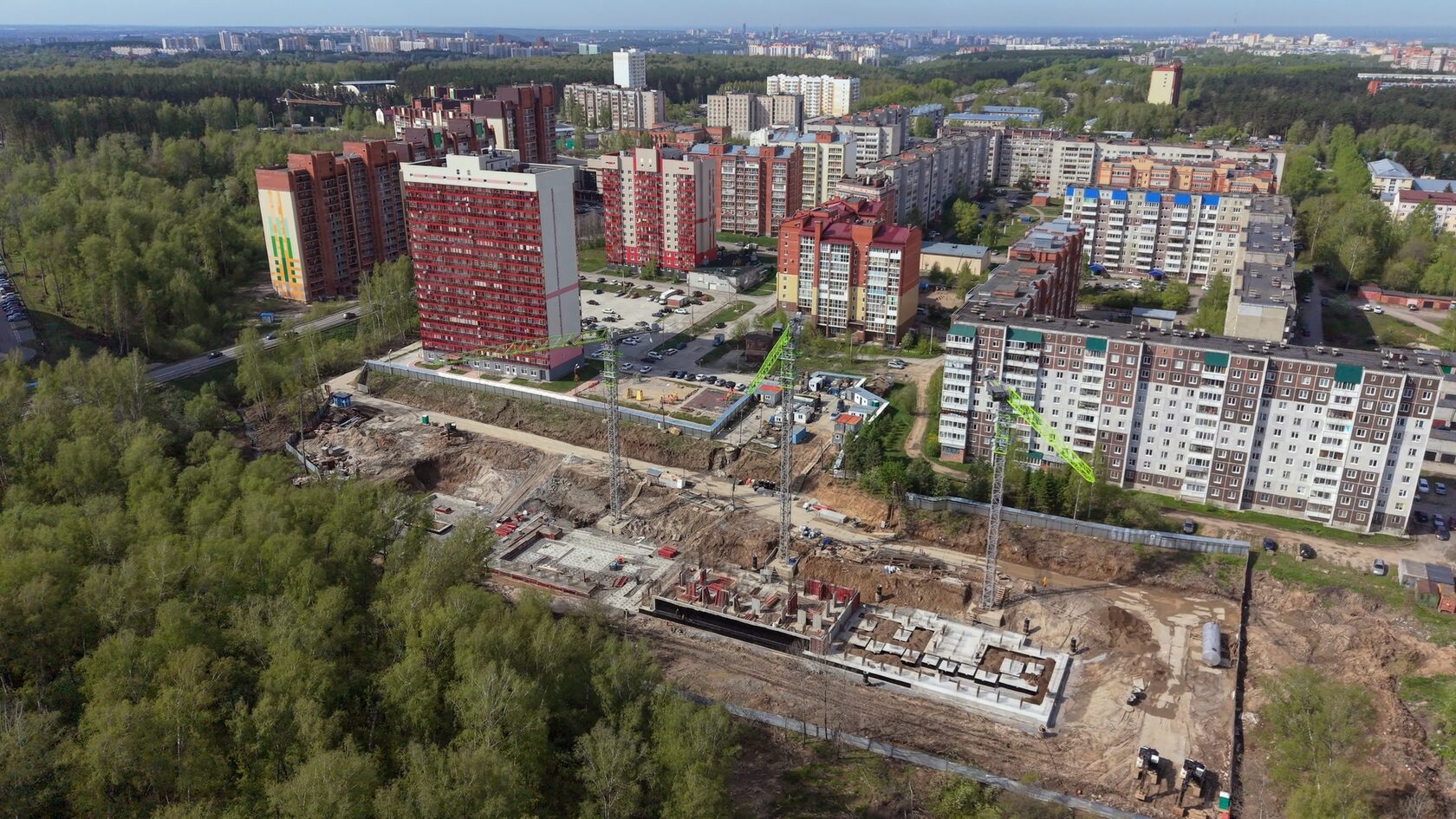

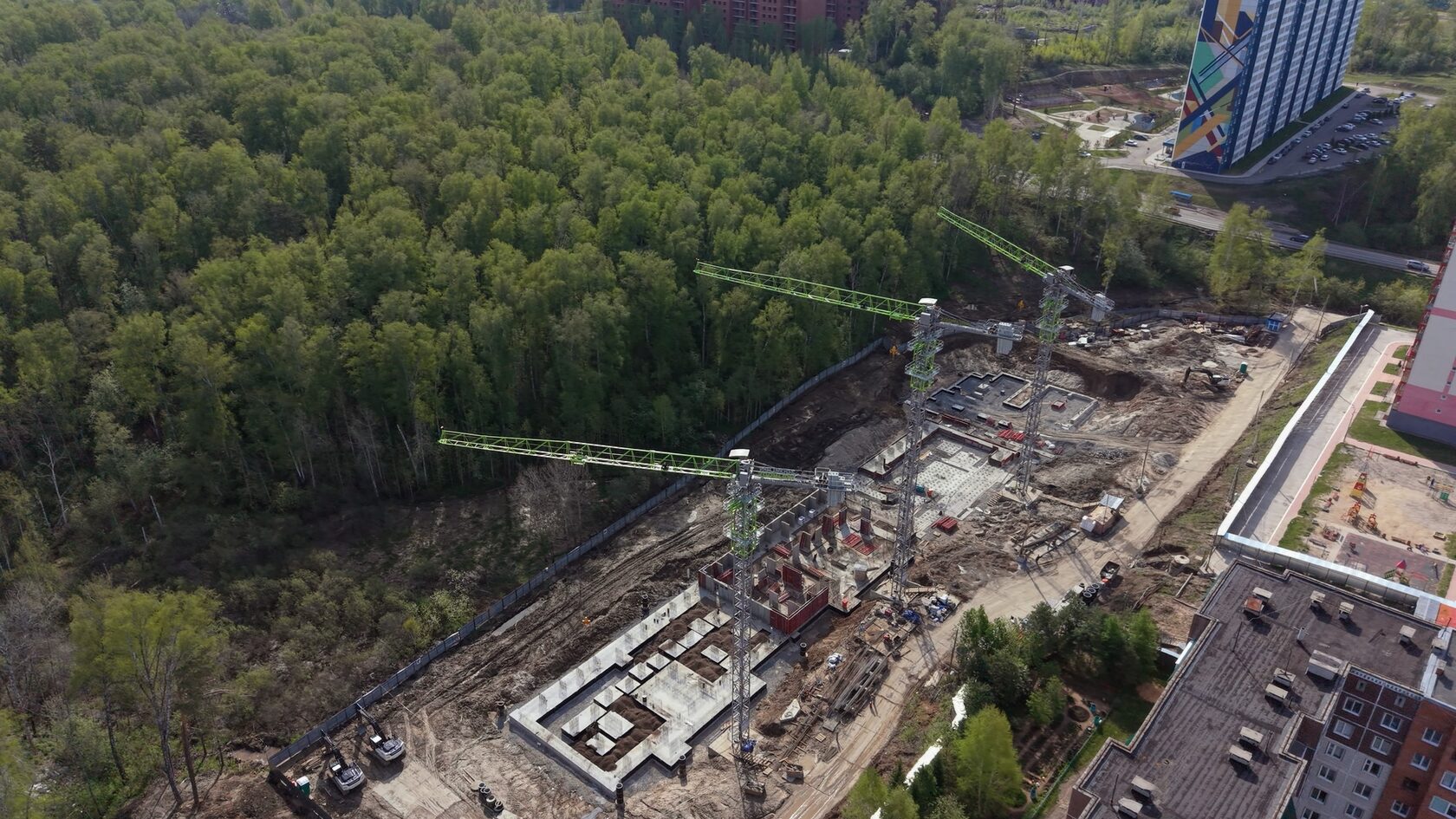

Традиционно май — это начало активного строительного сезона.
1.Выполнена срубка оголовков свай на секциях 1 и 3, а также на секции 4. Секция 4 — встроенно-пристроенное помещение дошкольного образования. Напомним, что застройщик в рамках комплексного развития территории, занимается разработкой проектной документации и строительством. Итого, работа по срубке свай завершена в полном объеме по всем секциям.
2.Выполнена работа по устройству пластового дренажа на секциях 1, 3 и 4. Итого, работа по устройству пластового дренажа завершена в полном объеме по всем секциям.
3.Ведутся работы по устройству кольцевого дренажа — готовность уже 70%.

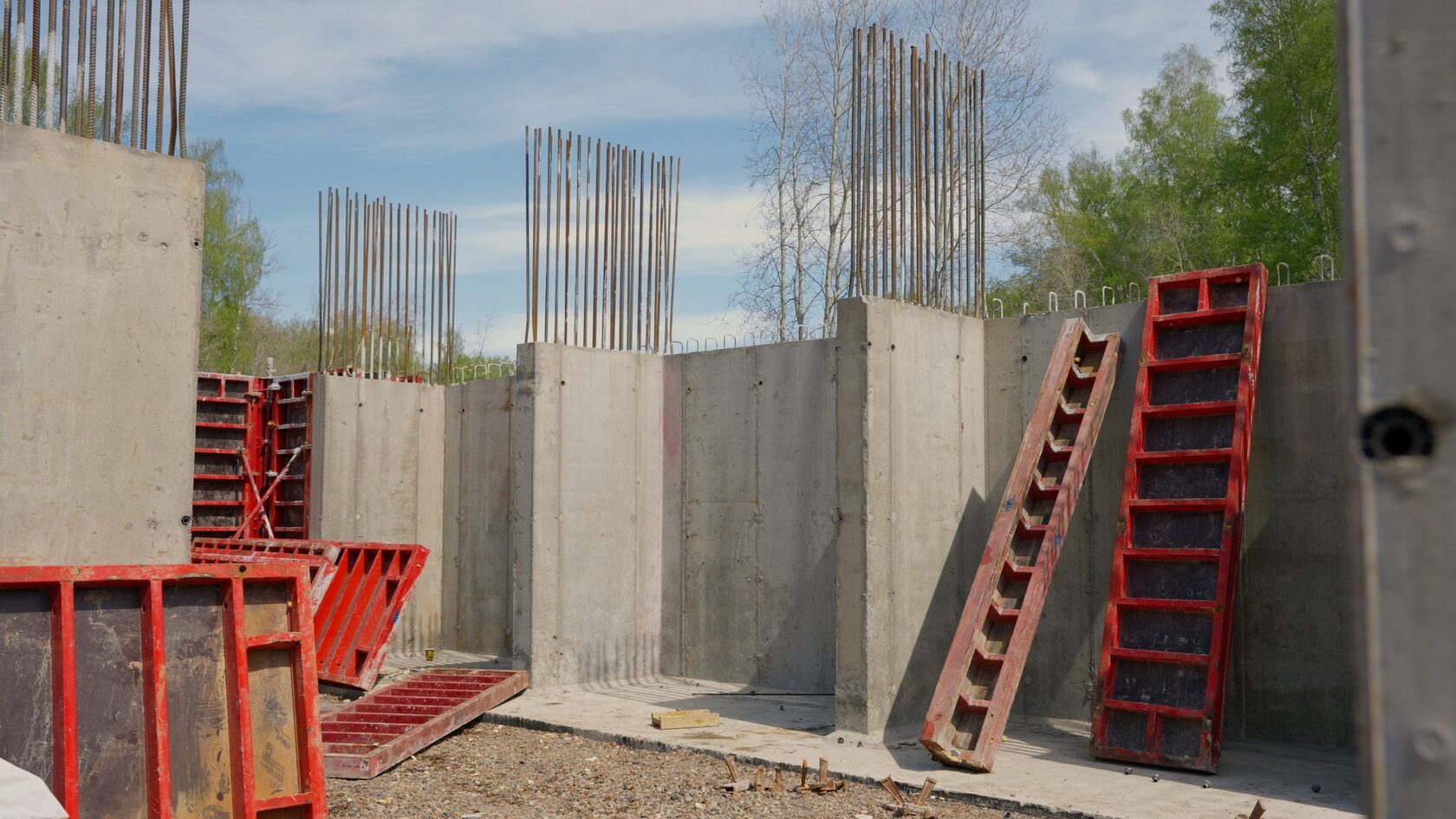

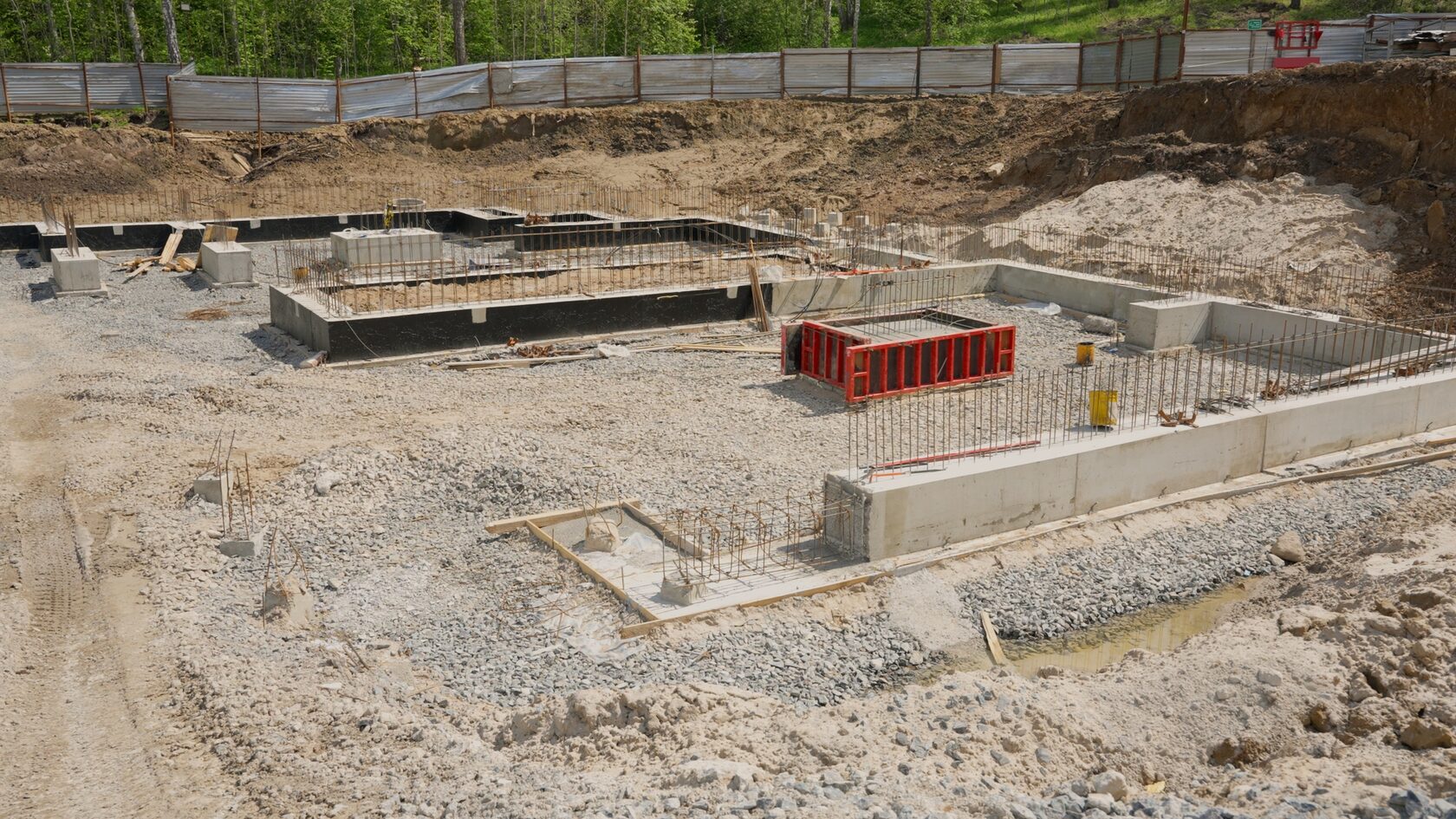

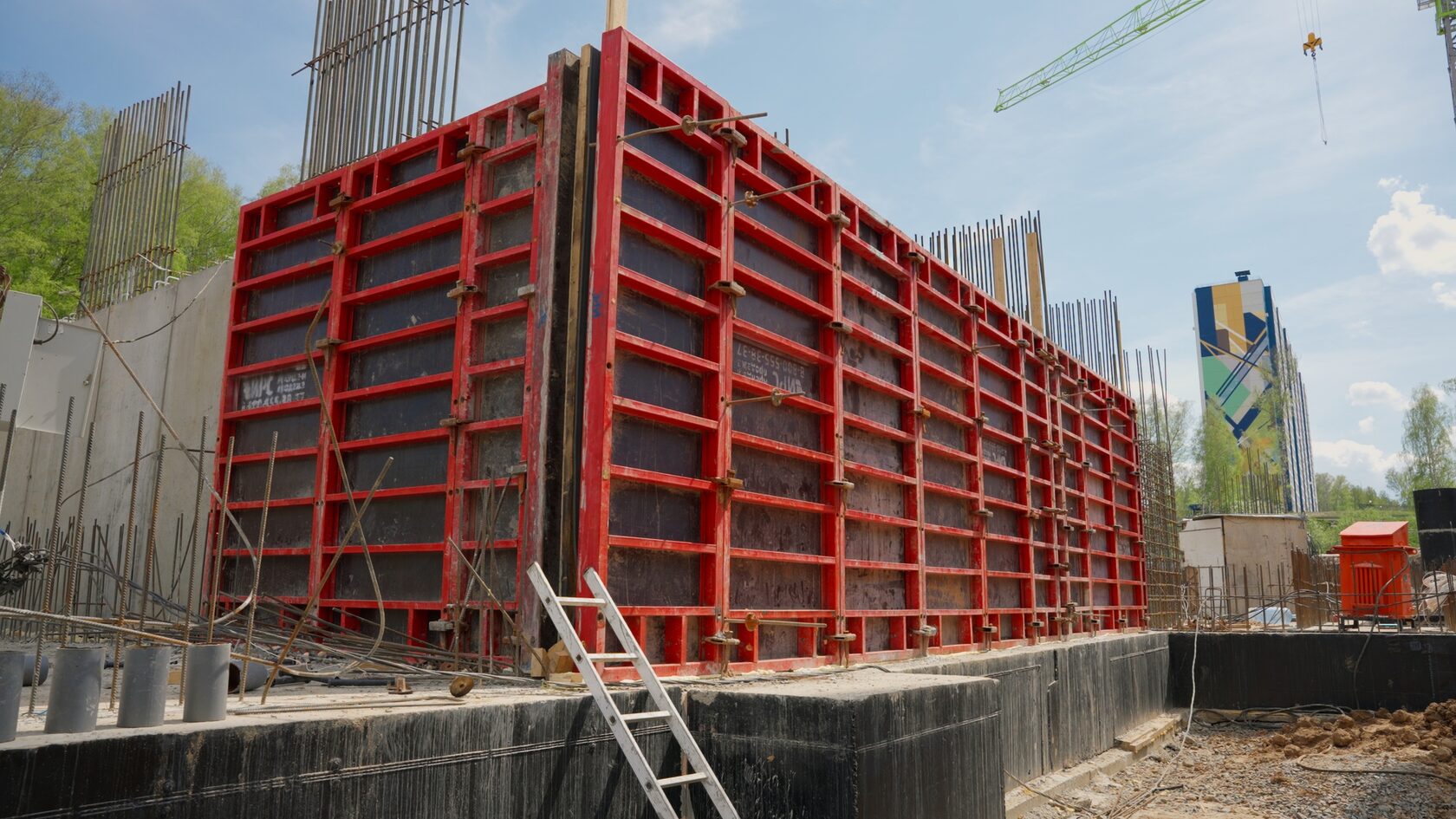

4.Ведутся работы по устройству ростверков на 1, 2, 3 и 4 секциях; 1,2 секции — работы завершены, на 3 секции — готовность 10%, на 4 секции — готовность 70%. Ведутся работы по заливке стен подвала 2 блок-секции.

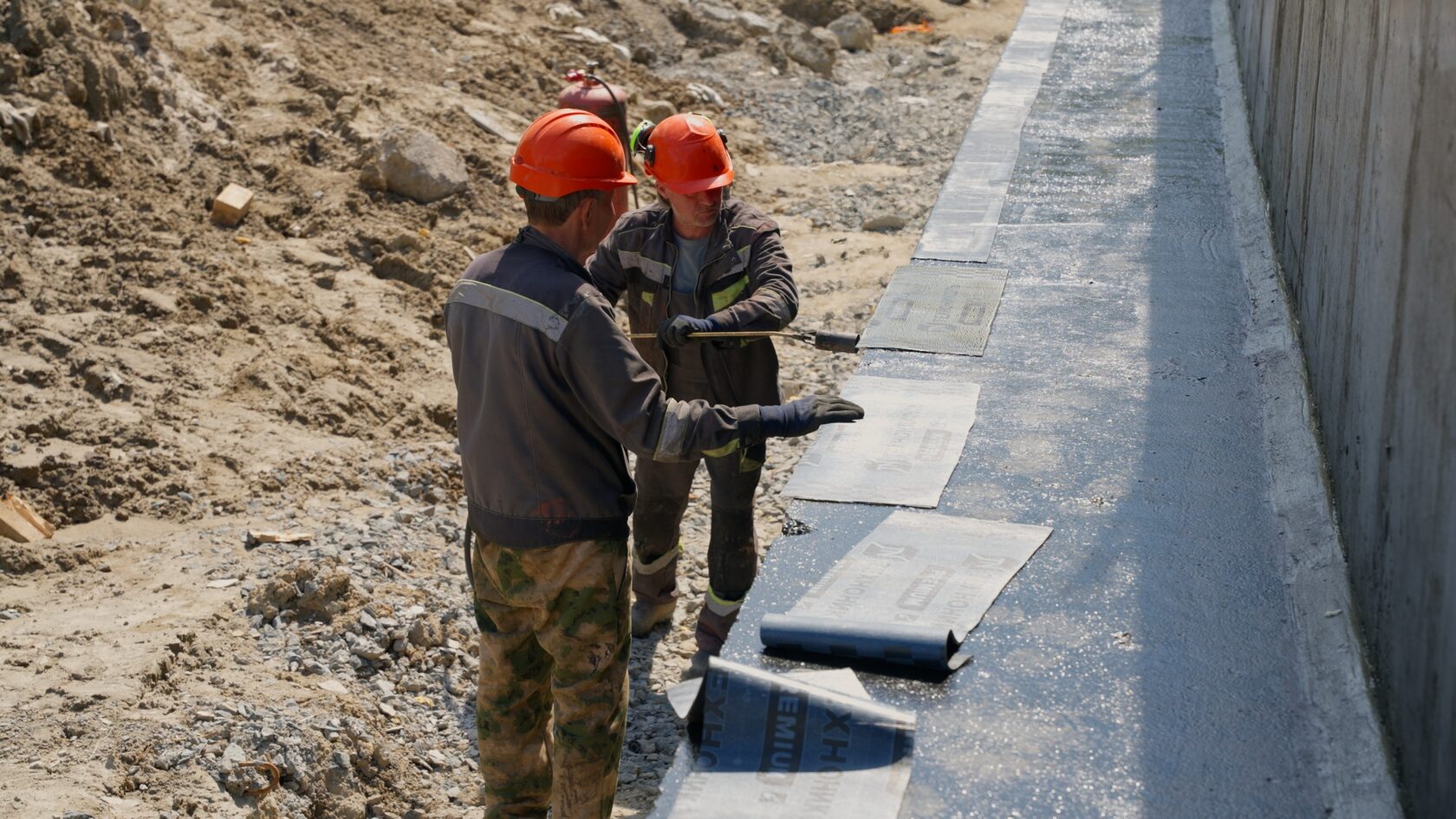

5.Ведутся работы по устройству вертикальной гидроизоляции ростверков на 1, 2 и 4 секциях.
6.Ведутся работы по отсыпке ПГС под силовые полы по секции 2 и 4. По секции 2 работы уже завершены.
Вот столько хороших новостей накануне лета. А летом работа будет ещё жарче! Следите за ходом строительства вместе с нами.
Подробный фотоотчет можно посмотреть на сайте. Также там работает онлайн-камера в режиме реального времени.
РЕТРОсити 2.0. Новая история для вас!
1.Выполнена срубка оголовков свай на секциях 1 и 3, а также на секции 4. Секция 4 — встроенно-пристроенное помещение дошкольного образования. Напомним, что застройщик в рамках комплексного развития территории, занимается разработкой проектной документации и строительством. Итого, работа по срубке свай завершена в полном объеме по всем секциям.
2.Выполнена работа по устройству пластового дренажа на секциях 1, 3 и 4. Итого, работа по устройству пластового дренажа завершена в полном объеме по всем секциям.
3.Ведутся работы по устройству кольцевого дренажа — готовность уже 70%.
4.Ведутся работы по устройству ростверков на 1, 2, 3 и 4 секциях; 1,2 секции — работы завершены, на 3 секции — готовность 10%, на 4 секции — готовность 70%. Ведутся работы по заливке стен подвала 2 блок-секции.
5.Ведутся работы по устройству вертикальной гидроизоляции ростверков на 1, 2 и 4 секциях.
6.Ведутся работы по отсыпке ПГС под силовые полы по секции 2 и 4. По секции 2 работы уже завершены.
Вот столько хороших новостей накануне лета. А летом работа будет ещё жарче! Следите за ходом строительства вместе с нами.
Подробный фотоотчет можно посмотреть на сайте. Также там работает онлайн-камера в режиме реального времени.
РЕТРОсити 2.0. Новая история для вас!
